虛報施工進度!山西一光伏扶貧項目被指蓄意騙取國家補貼

7月13日,山西忻州。岢嵐縣2017年30MW光伏扶貧電站被指以虛假過檢后獲國家補助。項目公司稱施工單位假借資質并參與造假過程。國家能源局山西監管辦介入核查。

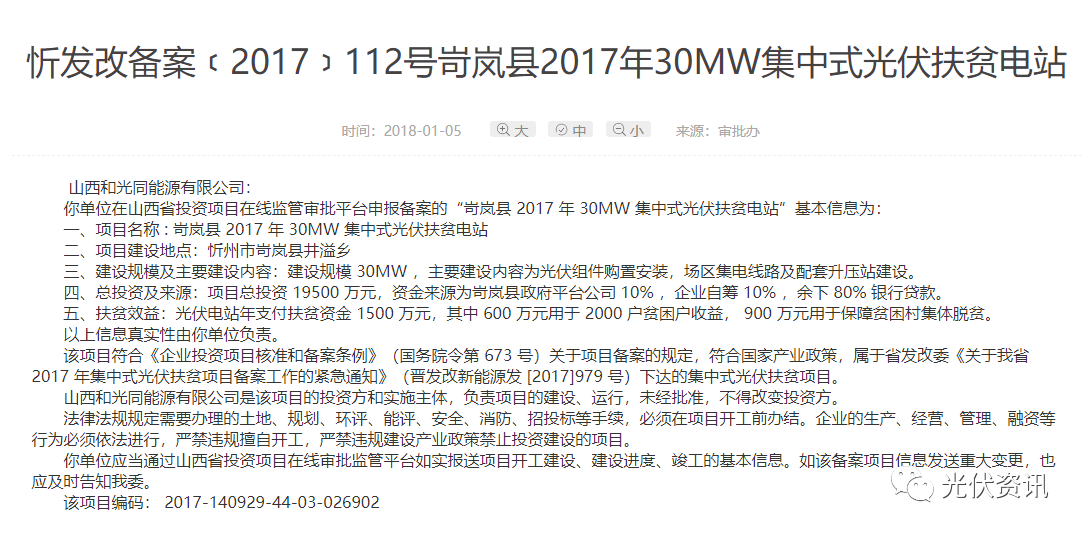

“岢嵐2017年30MW光伏扶貧電站”位于忻州市岢嵐縣井溢,建設規模30MW,主要建設內容為光伏組件購置安裝,場區集電線路及配套升壓站建設。項目總投資19500萬元,資金來源為岢嵐縣政府平臺公司10%,企業自籌10%,余下80%銀行貸款。光伏電站年支付扶貧資金1500萬元,其中600萬元用于2000戶貧困戶收益,900萬元用于保障貧困村集體脫貧。

作為首批“十三五”光伏扶貧項目。兩次在啟動并網過程中提供嚴重虛假的竣工資料,蓄意詐騙巨額國家可再生能源電價資金補貼和扶貧資金補貼。

岢嵐縣融媒體中心對“岢嵐2017年30MW光伏扶貧電站”存在問題的視頻進行了回應:“首先感謝媒體對我縣的關注。之前已接到舉報,我縣第一時間成立工作組,在工作過程中發現有涉嫌違法線索,隨即又及時成立了調查組,調查工作正在進行中。”

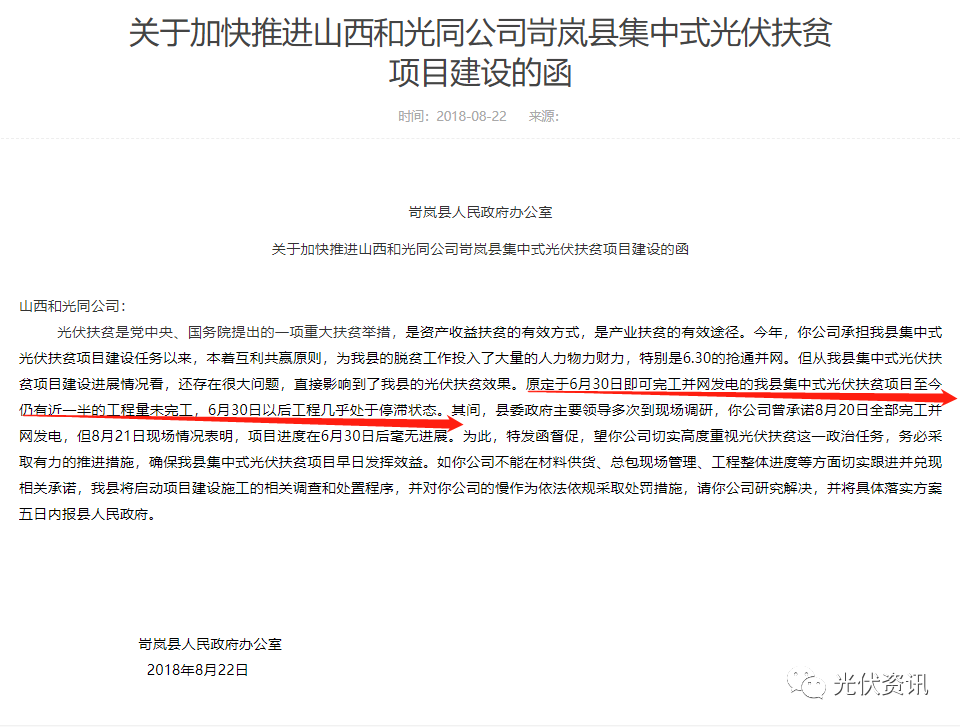

但據知情方透漏,截止2018年6月30日安裝組件是4兆瓦,實際并網只有1兆瓦,官方發布的并網數據是施工方反映數據的20倍。并且據岢嵐縣人民政府辦公室發布的《關于加快推進山西和光同公司岢嵐縣集中式光伏扶貧項目建設的函》稱原定于6月30日即可完工并網發電的我縣集中式光伏扶貧項目至今仍有近一半的工程量未完工,6月30日以后工程幾乎處于停滯狀態。

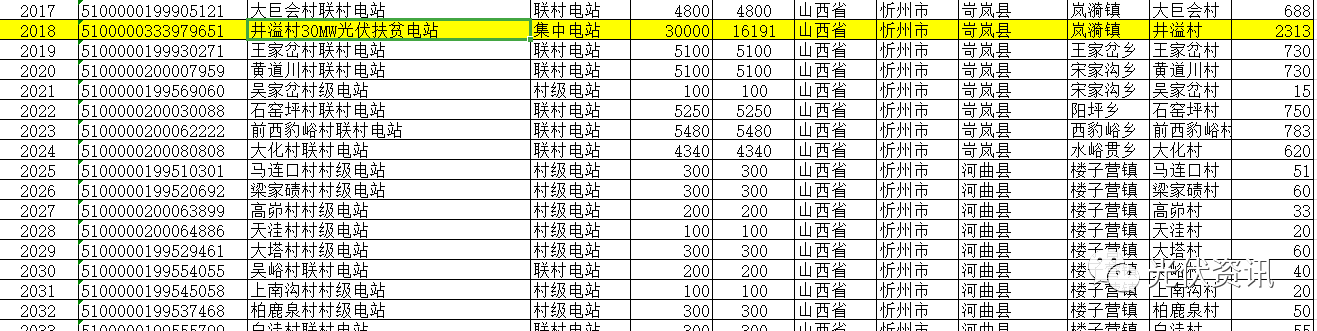

岢嵐縣人民政府與山西省電力建設工程質量監督中心抽檢復核結果不一致,項目或存在造價過審,并且整個項目至今未到備案的30MW的規模。
